В Астане начали реконструкцию распределительных электросетей из-за роста нагрузки, связанного с появлением новых жилых кварталов и социальных объектов. Работы ведутся в рамках нацпроекта «Модернизация энергетического и коммунального секторов» для сохранения надежности электроснабжения столицы.
На обновление двух участков кабельных линий АО «Астана-РЭК» направит почти 1,5 млрд тенге. Проекты реализуют в Есильском районе, где потребление электроэнергии растет быстрее, чем это прогнозировалось при строительстве левобережных районов.
Крупнейший проект
Основной объем работ приходится на замену кабелей напряжением 20 кВ общей протяженностью 7,08 км на участках от подстанций «Олимп» и «Аэропорт». Несмотря на то, что действующие сети были построены всего 10 лет назад, их мощности уже недостаточно для текущей нагрузки.

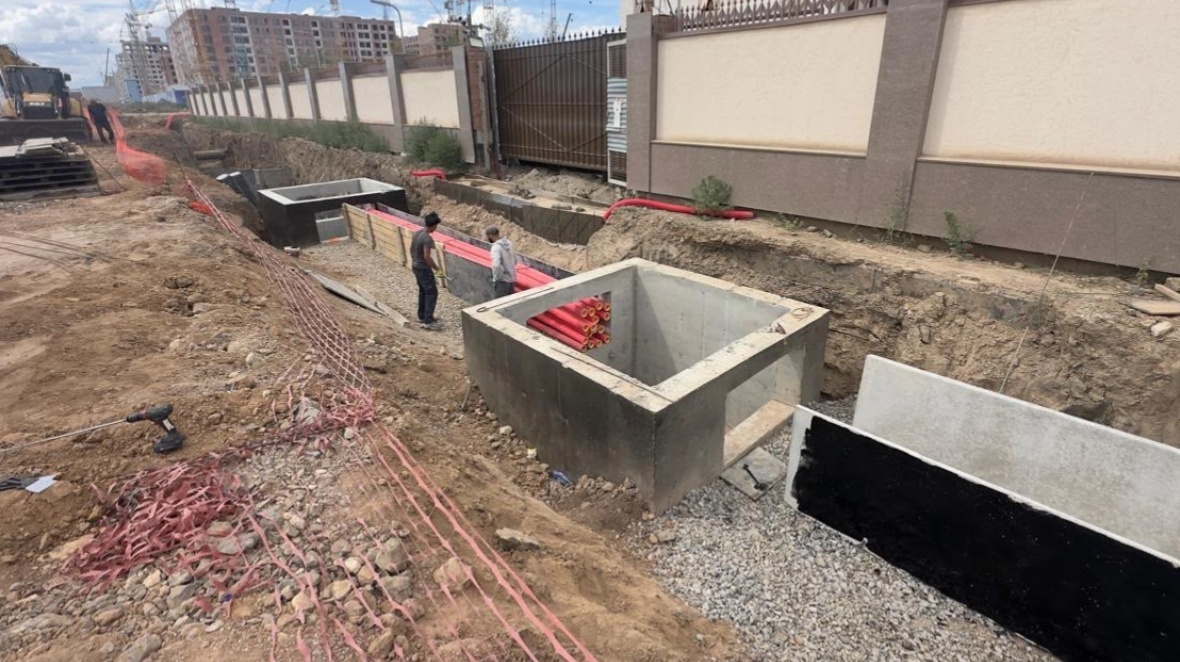

Сейчас на объекте идут подготовительные работы к монтажу. Уже выполнена разработка грунта для строительства кабельного канала, подготовлены основания под смотровые камеры и ведется их бетонирование. Кроме того, специалисты строят трубный переход через улицу Хусейн бен Талал. Готовность этого объекта составляет 8%, стоимость полной реализации — 1,3 млрд тенге.
Второй участок
По второму проекту стоимостью 202,9 млн тенге предусмотрена реконструкция кабельной линии напряжением 0,4 кВ общей протяженностью 9,6 км. Эта линия обеспечивает электроснабжение объектов в районе театра «Астана Балет» и Казахской национальной академии хореографии.
На сегодня уже проложено 4,8 км новых линий, что составляет 60% от запланированного объема. Работы идут быстро, поскольку прокладка новых трасс не требуется: кабель заменяют в существующих каналах и трубных переходах.
Как отметили в проектном офисе МЭКС, реализация проектов должна укрепить систему электроснабжения, снизить вероятность технологических нарушений и аварийных отключений, а также создать запас мощности для дальнейшего развития одного из самых быстрорастущих районов Астаны.
