Минэнерго проверило подготовку энергообъектов Карагандинской области

Председатель Комитета государственного энергетического надзора и контроля Министерства энергетики Ержан Ертаев в Карагандинской области проверил подготовку ключевых объектов электро- и теплоэнергетики к отопительному сезону 2026–2027 годов.

В ходе рабочей поездки основное внимание уделили ремонту оборудования, готовности теплоисточников к зимним нагрузкам, а также реализации проектов, которые должны повысить надежность энергоснабжения региона.

Поездка началась с Шахтинской ТЭЦ, где в этом году проводится капитальный ремонт двух котлоагрегатов. Ержан Ертаев ознакомился с ходом ремонтной кампании и мерами по повышению надежности станции в осенне-зимний период, поручив завершить работы своевременно и качественно.

На городской котельной Сарани рассмотрели готовность теплоисточника к зиме, включая обеспеченность ресурсами, выполнение ремонтной программы и состояние оборудования для прохождения пиковых нагрузок.

В Караганде председатель Комитета посетил ТЭЦ-3, где идет ремонтная кампания и реализуется проект расширения станции со строительством нового котлоагрегата и турбоагрегата. После завершения проекта электрическая мощность ТЭЦ-3 увеличится на 140 МВт, тепловая — на 180 Гкал/час. Одновременно на станции проходят капитальные ремонты одного котла и одной турбины.

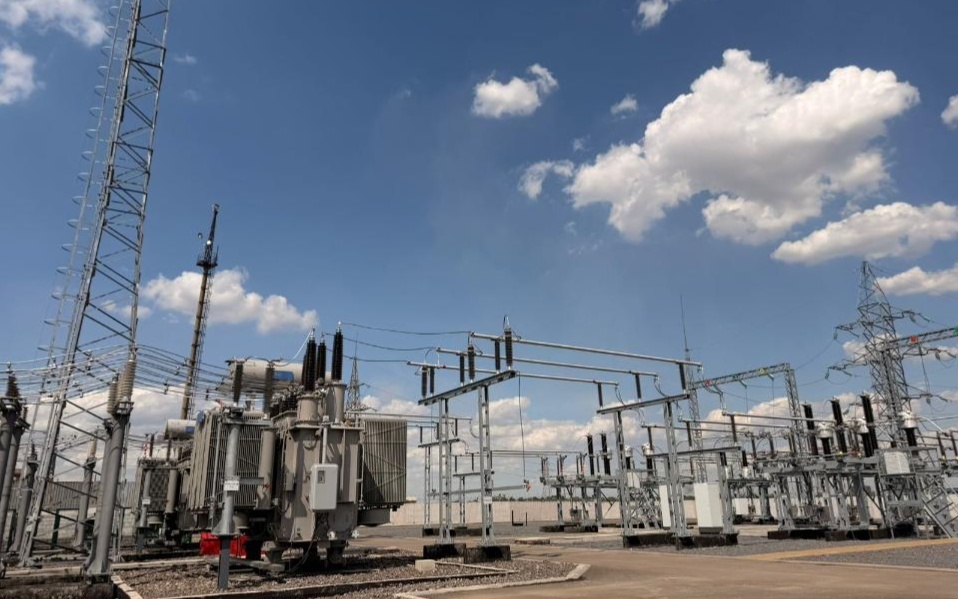

Также Ержан Ертаев осмотрел новую подстанцию 110/10 кВ «Новый Майкудук», которую ТОО «Караганды Жарык» ввело в эксплуатацию в текущем году. Ожидается, что объект повысит надежность электроснабжения одного из крупнейших районов Караганды и создаст резерв мощности для подключения новых потребителей.

Одним из ключевых пунктов поездки стала реконструкция тепломагистрали ТМ-3 в Темиртау, которая реализуется в рамках Национального проекта МЭКС. Общая протяженность объекта составляет 4,1 км, при этом на данный момент завершено 60% строительно-монтажных работ. Председатель Комитета поручил ускорить темпы работ и строго соблюдать утвержденный график, чтобы завершить проект в срок и с необходимым качеством.

Особое внимание было уделено ГРЭС-1, которая находится на усиленном контроле. На объекте рассмотрели выполнение ремонтной программы, включая капитальный ремонт котлоагрегата. Ержан Ертаев поручил выполнить работы в полном объеме, нарастить темпы ремонта, мобилизовать необходимые материально-технические ресурсы, усилить производственный контроль и завершить ремонт в установленные сроки.
