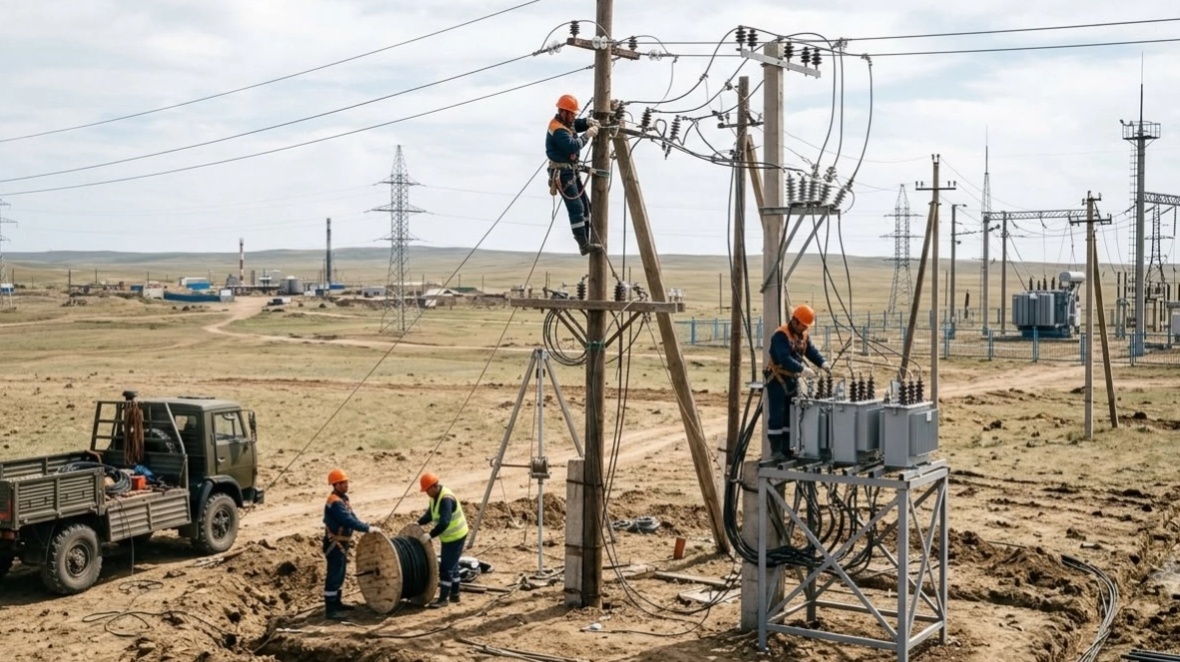

В Атырауской области в 2026–2027 годах реконструируют около 393 км линий электропередачи, установят 23 новые трансформаторные подстанции и заменят устаревшие трансформаторы на четырех подстанциях. Работы пройдут в рамках национального проекта «Модернизация энергетического и коммунального секторов».
Модернизация охватит город Атырау, а также Жылыойский, Исатайский, Макатский и Кызылкогинский районы. В настоящее время по девяти крупным проектам уже определен подрядчик, ведется подготовка проектно-сметной документации.
Износ сетей превысил 65%
Большинство воздушных линий, подстанций и трансформаторов в регионе были введены в эксплуатацию в 1960–1980 годах. На части объектов с тех пор не проводилась полная модернизация: работы ограничивались устранением неполадок и текущим ремонтом.
Средний уровень износа электрооборудования ТОО «Атырау Жарық» достиг 65,05%. Это повышает риск аварий, увеличивает число отключений электроэнергии и приводит к росту затрат на содержание и ремонт устаревшей инфраструктуры.
Согласно плану, в ближайшие пять лет уровень износа электросетей рассчитывают снизить с 65,05% до 40%.
Где пройдут работы
В Жылыойском районе обновят 65 км высоковольтной линии электропередачи по маршруту Кульсары — Майкомген и примыкающие к ней 6 км сетей. Эта линия имеет ключевое значение для электроснабжения города Кульсары и близлежащих поселков.
В Исатайском районе реконструируют 65 км воздушной линии Тайман — Октябрьская. Замена устаревших опор и проводов должна повысить пропускную способность сети и снизить частоту отключений.
В Атырау обновят 8,2 км сетей в направлении «Балыкши» и 2,5 км — в направлении «Шмунк». Кроме того, заменят трансформаторы на подстанциях «Пичугин», «Курмангазы», «Шмунк» и «Мелькомбинат».
В Макатском районе модернизируют 40 км магистральных сетей и более 83 км внутрипоселковых линий электропередачи, а также построят шесть новых трансформаторных пунктов.
В Кызылкогинском районе полностью заменят 123,2 км электросетей и установят 17 новых трансформаторных пунктов. Это один из самых крупных проектов программы по протяженности обновляемых сетей.
Ожидаемый эффект
В ходе модернизации поэтапно заменят старые провода, опоры ЛЭП, трансформаторы и другое оборудование. Новые сети будут строить в соответствии с современными техническими требованиями, что должно сократить потери при транспортировке электроэнергии.
После завершения проектов ожидается повышение надежности электроснабжения жителей, социальных объектов и промышленных предприятий Атырау и районов области. Также планируется сократить число аварий и внеплановых отключений на сетях.
Как отметил директор ТОО «Атырау Жарық» Мейрбек Губашев, часть электросетей региона эксплуатируется уже несколько десятилетий, а поэтапная замена изношенных линий, проводов и трансформаторов позволит уменьшить количество аварий и повысить качество электроэнергии. По его словам, большая часть материалов, используемых в проектах, производится в Казахстане.
